Selecciona tus contenidos Estás viendo: Perú

Para cambiar al contenido de tu interés más adelante recuerda utilizar el menú desplegable que se encuentra encima del logo de MAB.

Saltar e ir al contenido

La Interventoría en obras de infraestructura es un componente clave para la verificación del cumplimiento integral de su objeto. La verificación técnica es una de las principales tareas que debe cubrir el interventor para garantizar la calidad de obra. Se trata del control y validación de los diferentes componentes estructurales, se construyen bajo los lineamientos del diseño y cumpliendo las normas técnicas vigentes.

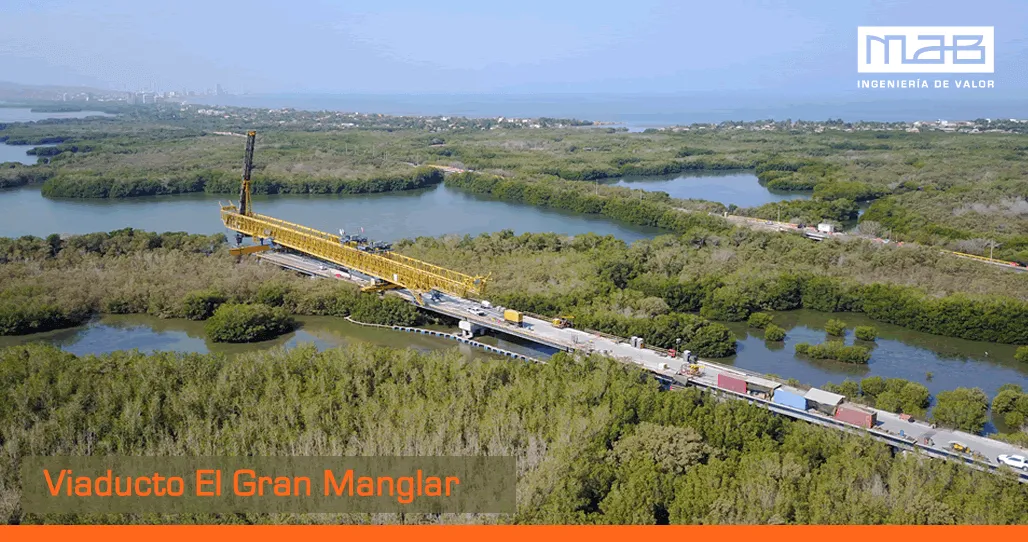

El Viaducto El Gran Manglar, que se construye en La Ciénaga de la Virgen, al norte de Cartagena, actualmente es una de las mega obras en construcción, que recibe un exhaustivo control técnico. Y no es para menos, se trata de la construcción del viaducto más largo del país y adicionalmente con un proceso constructivo innovador denominado “Top Down” o Sistema de Viga Lanzadora.

Este método constructivo garantiza la preservación ambiental de la zona de manglares y ciénaga, pues permite transportar y colocar elementos prefabricados sobre la Ciénaga de La Virgen hasta su posición final sobre cada uno de los pilotes del puente.

Esta es la primera, de dos entregas, en donde les presentaremos el proceso constructivo y los principales elementos verificados como parte del trabajo de interventoría en el proyecto. Corresponde ésta a la Fase 1 del proyecto, relacionada con la producción de armadura de acero y torones, pretensionamiento de vigas y pilotes, vaciado de concreto, curado, desmoldado, transporte y almacenamiento.

FASE 1 DE PRODUCCIÓN:

  • Amarre de Acero

El proceso constructivo del Viaducto se inicia con el amarre de acero de los diferentes elementos que lo conforman como son las vigas, los pilotes y los cabezales. Una vez ubicado el acero en la plantilla de refuerzo, la interventoría revisa la figuración y número de barras de acuerdo con los planos de diseño.

  • Pretensionamiento:

Antes del pretensionamiento, la interventoría revisa y verifica la colocación, ubicación y número de torones (el torón es un cordón de conformación simple de varios hilos de alambres de acero). Se realiza entonces el pretensionamiento de los cables de diámetro 5/8” ubicados en las vigas de longitud entre 31 m a 36 m. La interventoría toma registro de la elongación de los cables, número de cable tensionado y carretel de procedencia.

Los pilotes son huecos con un diámetro de 1.0 metros y longitudes variables entre 17 metros y 36 metros, se fabrican pilotes enteros, superiores e inferiores, estos dos últimos se empalman con una unión mecánica.

  • Vaciado de concretos:

Posteriormente se procede con el vaciado del concreto de los diferentes elementos. El concreto utilizado es acelerado a 14 horas para realizar su movilización.

La interventoría verifica la temperatura al momento del descargue, el porcentaje de vacíos y asentamiento. De igual forma, toma el registro del número de viajes, volumen con relación al molde que  se verifica que esté en condiciones óptimas,  con desmoldante y que se garantice el recubrimiento del acero, entre otros.

  • Curado del concreto:

El curado del concreto es el proceso por el cual se mantiene una temperatura y un contenido de humedad adecuados, durante los primeros días después del vaciado, de modo que se desarrollen las propiedades de resistencia y durabilidad. El proceso de curado inicial se realiza con vapor para las vigas y pilotes, el cual debe lograr un gradiente de temperatura de 66 grados centígrados, para luego disminuirlo gradualmente hasta el tiempo máximo de curado, que es de 14 horas.

En este proceso, la interventoría hace una inspección visual del elemento vaciado para garantizar que quede totalmente cubierto y que se ubiquen las muestras de concreto previamente tomadas, cerca de la formaleta y se retiren a las 14 horas de tal forma que se pueda verificar que se ha alcanzado la resistencia inicial adecuada para vigas y pilotes antes de proceder a desmoldado y retiro a acopio.

En las últimas cuatro horas del curado con vapor el gradiente de temperatura disminuye a un valor cercano a la temperatura ambiente. Los cabezales se desmoldan a las 14 horas cuando hayan completado la resistencia específica.

Para garantizar un completo curado del material, una vez dispuestos los elementos en el patio de prefabricados, se continúa el proceso con antisol (una emulsión acuosa de parafina que, al aplicarse sobre el concreto, forma una película impermeable que evita la pérdida prematura de humedad), hasta llegar a la edad de los 28 días, fecha prevista para alcanzar su máxima resistencia.

  • Traslado de elementos:

Al cumplir la resistencia mínima requerida para su movilización, los elementos son trasladados al patio de acopio para su adecuación y almacenamiento. Posteriormente se trasladarán al sitio de ubicación definitiva.

Antes de izar y retirar los elementos del área de vaciado, la interventoría verifica la resistencia mínima exigida a las 14 horas. El elemento es levantado con la ayuda de dos grúas pórtico de llanta desde los puntos de apoyo y luego llevado cuidadosamente al sitio de acopio. Este procedimiento es verificado por personal del constructor y de seguridad de la interventoría.

Durante todo el proceso, la interventoría verifica la calidad de los procesos y elementos, y determina si es necesario realizar algún tipo de reparación.

El viaducto El Gran Manglar, que hace parte de la Concesión 4G Cartagena -Barranquilla, disminuirá el tiempo de desplazamiento entre ambas ciudades e aproximadamente media hora.

MAB INGENIERÍA DE VALOR realiza la interventoría técnica, económica, financiera, jurídica, administrativa, operativa, medio ambiental y socio predial de los contratos de concesión correspondiente al corredor concesionado Cartagena-Barranquilla y Circunvalar de la Prosperidad, que incluye el Viaducto.

Próxima entrega: Proceso constructivo y elementos de verificación en la fase II del Viaducto El Manglar.

Le puede interesar:

Conectividad para el norte de Colombia: Corredor Cartagena – Barranquilla

¿Qué son las Concesiones Viales de Cuarta Generación o 4G?

Copyright © 2024 - Todos los derechos reservados | Diseñado por IngeWeb - www.ingeweb.co
